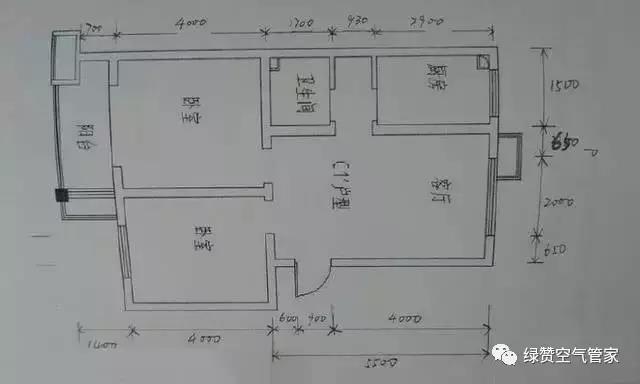

在前期設計中,必須還要做的一件事,那就是對自己的房間進行一次詳細的測量,測量的內容主要包括:
1、明確裝修過程涉及的面積。特別是貼磚面積、墻面漆面積、壁紙面積、地板面積;
2、明確主要墻面尺寸。特別是以后需要設計擺放家具的墻面尺寸。順道提醒大家,開工之前不要忘記去物業辦理開工手續,交納裝修押金。

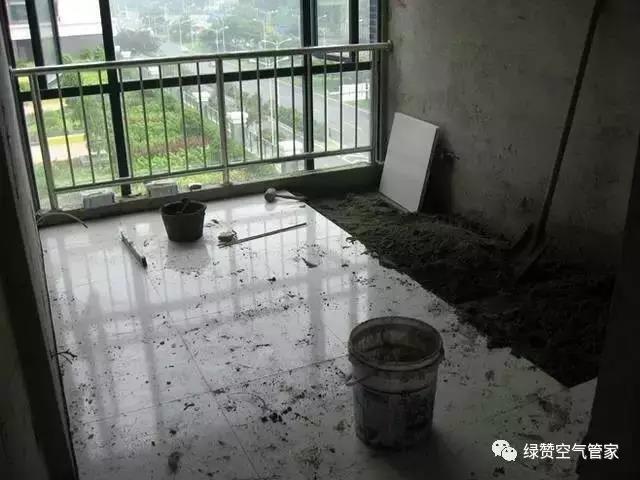

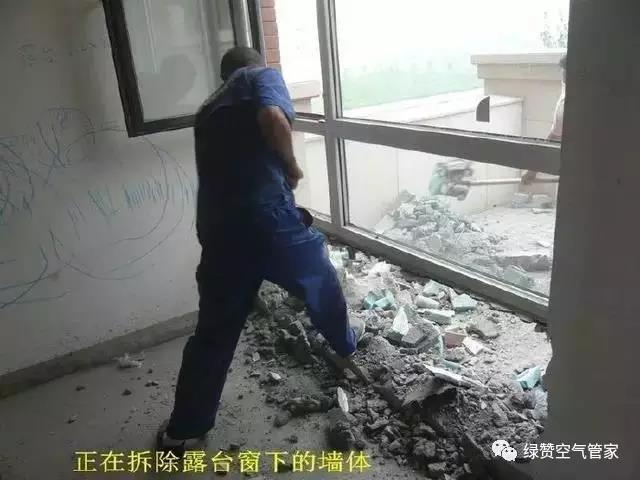

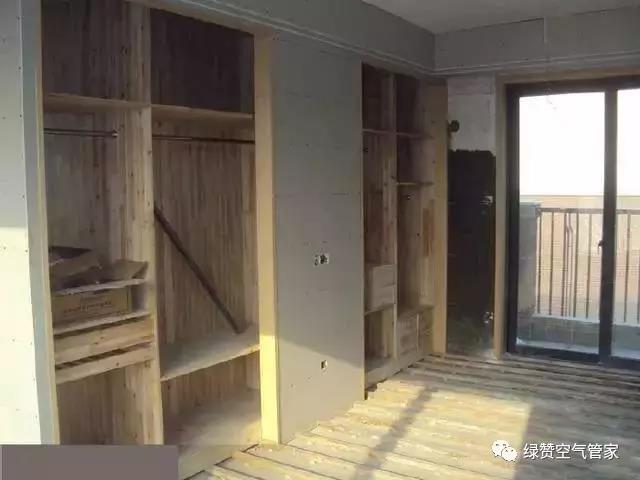

進入到施工階段,主體拆改是***上的一個項目,主要包括拆墻、砌墻、鏟墻皮、換塑鋼窗等等。主體拆改說白了,就是先把工地的框架先搭起來。

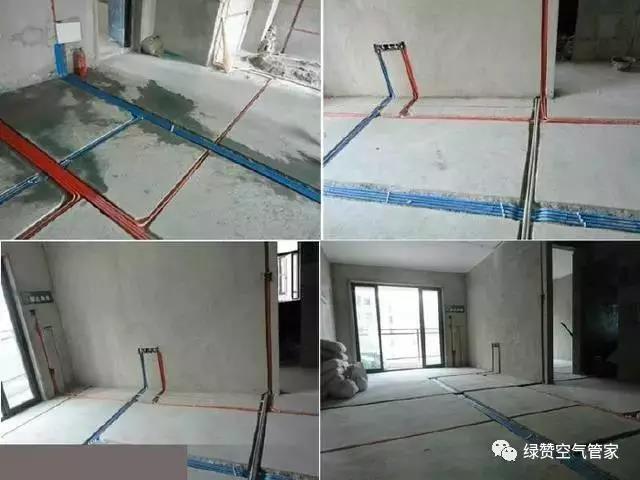

水電路改造之前,主體結構拆改應該基本完成了。
1、看看油煙機插座的位置是否影響以后油煙機的安裝;
2、看看水表的位置是否合適;
3、看看上水口的位置是否便于以后安裝水槽。
水路改造完成之后,***緊接著把衛生間的防水做了。廚房一般不需要做防水。

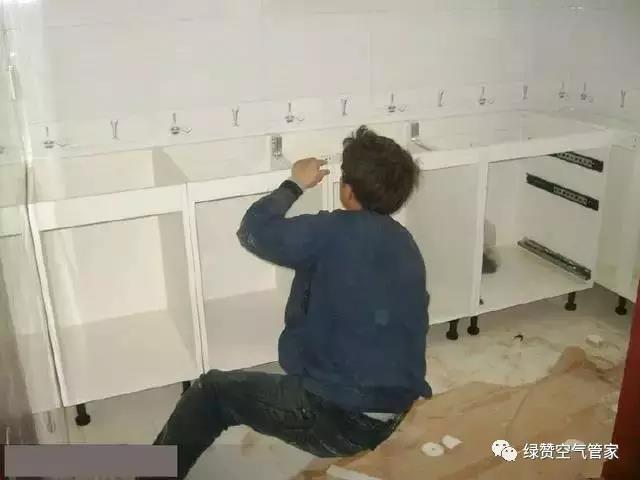

在“瓦工老大”作業結束后,這時候可以櫥柜第二次測量了,準確地說,在廚房墻地磚貼完之后,就可以櫥柜第二次測量。
木工、瓦工、油工是施工環節的“三兄弟”,基本出場順序是:瓦——木——油?;境鰣鲈瓌t是——誰臟誰先上。“誰臟誰先上”也是決定家裝順序的一個基本原則之一,

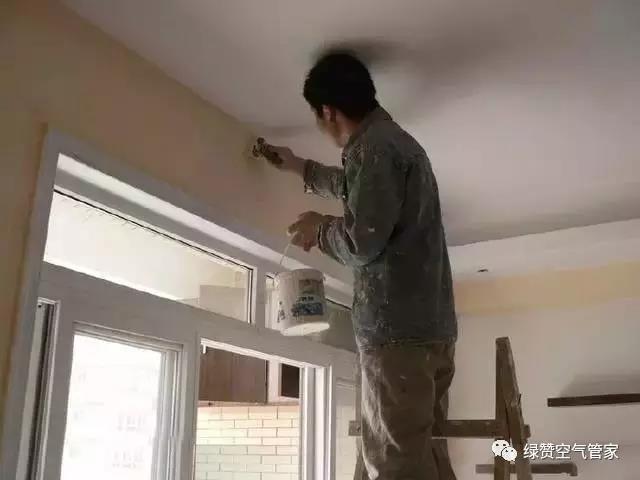

“油工老三”進場,主要完成墻面基層處理、刷面漆、給“木工老大”打的家具上漆等工作。準備貼壁紙的同學,只需要讓“油工老三”在計劃貼壁紙的墻面做基層處理就可以。

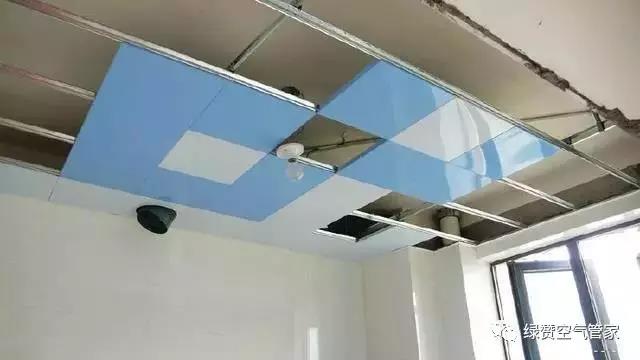

廚衛吊頂作為安裝環節打頭陣的,還是在延續對家的“包裝”。在廚衛吊頂?shù)耐瑫r,廚衛的防潮吸頂燈、排風扇(浴霸)應該已經買好了。一般都是廚衛吸頂燈、排風扇(浴霸)同時裝好。
吊頂結束后,可以約櫥柜上門安裝了。同時安裝的還有水槽(可以不包括上下水件)和煤氣灶,櫥柜安裝之前***協調物業把煤氣通了,因為煤氣灶裝好之后需要試氣。
在櫥柜安裝的第二天,早在一個多月前木門測量完成后,現在可以約安裝了。裝門的同時要安裝的合頁、門鎖、地吸。 實木門的制作周期一般為一個月,所以,為了讓工期銜接緊密,要在主體拆改完成之后盡早讓木門廠家上門就門洞尺寸進行測量。關于門洞的處理,大家需要注意一點,如果家里門洞的高度不一致,需要工人處理成等高——好看。

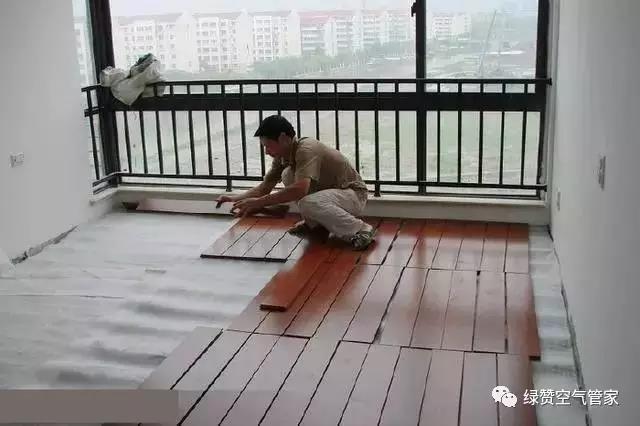

在木門安裝的第二天就可以安裝地板了,地板安裝需要注意以下幾個問題:
1、地板安裝之前,***讓廠家上門勘測一下地面是否需要找平或局部找平,有的裝修公司或整修隊會建議同學地面找平或局部找平,以地板廠家的實際勘測為準;
2、地板安裝之前,家里的鋪裝地板的地面要清掃干凈,要保證地面的干燥,所以清掃過程不要用水。

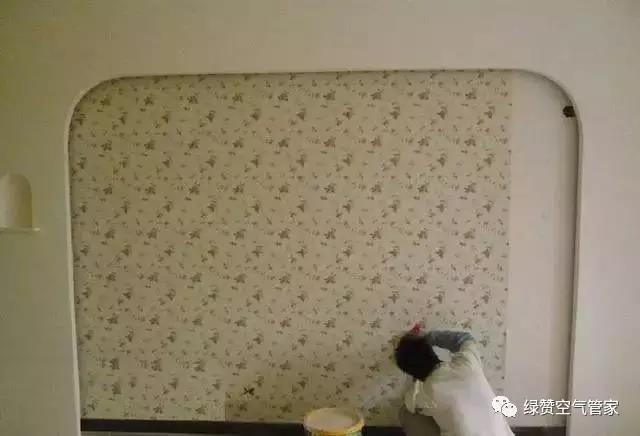

在地板安裝的第二天,家里收拾干凈了,就可以約壁紙鋪貼了。順利的話,同樣是一天的時間。有條件的話,鋪貼壁紙的當天,地板應該做一下保護;沒條件也沒關系,把清理地板上遺留的壁紙膠交給拓荒保潔也沒問題。鋪貼壁紙之前,墻面上要盡量做到“什么都不要有”。

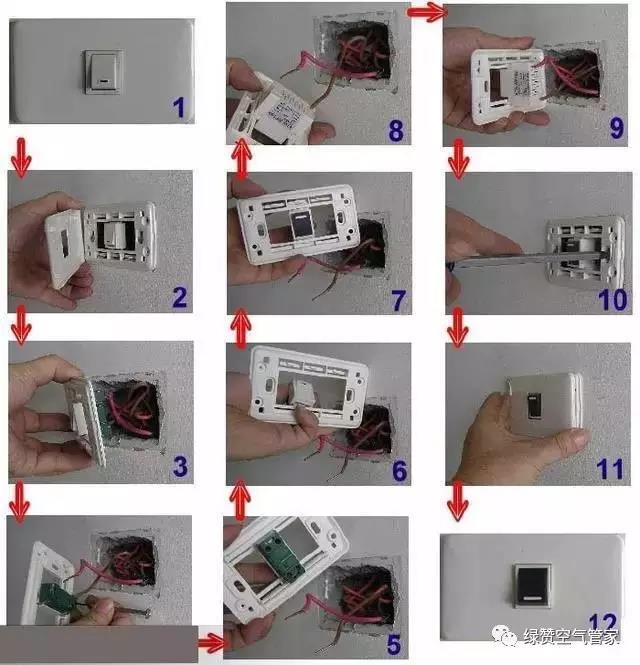

在衛生間里,所有插座和開關都必須是防水的,插座要帶蓋子。入口處的電燈開關,建議使用感應型或者熒光型,黑天回家,省得摸黑。開關插座寧多也不要少,在布置插座的地方,至少要保留有一個插座。需知,一般家用電器都會越來越多,一旦有了新電器卻沒有插座時,要想再安裝就難了。

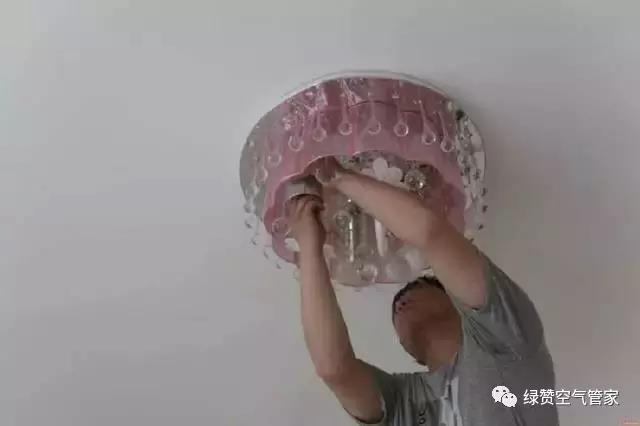

裝燈,沒啥好說的。裝完燈,家里就亮了,告別了裝修期間100瓦的白熾燈泡刺眼的強光——感覺不錯。

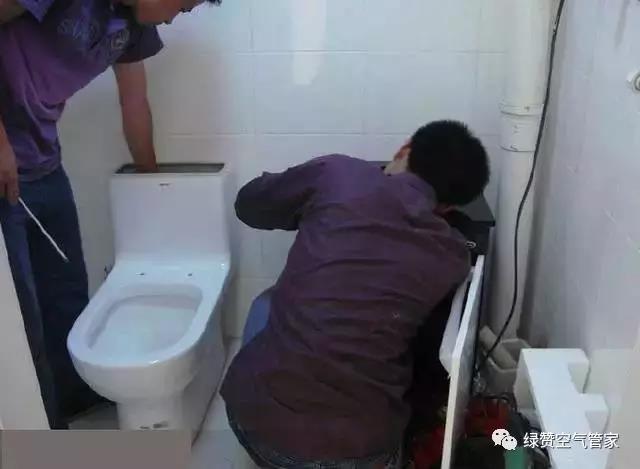

之前買好的上下水管件、衛浴掛件、馬桶、晾衣架等等,一并就都裝上。前面那些“大件”裝好之后,家里仍然十分“生冷”,等到燈具、五金潔具裝好之后,家里就“活”了,真的“活”了。一點不夸張地說,你***次打開龍水看著水“嘩、嘩”的往出流,心里都會挺美;***次在家里新裝的馬桶出恭,都會很有成就感。

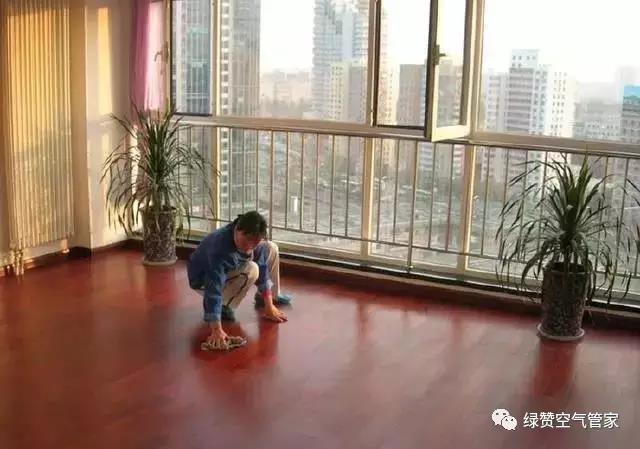

拓荒保潔之前,不要裝窗簾,拓荒保潔時,家里不要有家具以及不必需的家電,要盡量保持更多的“平面”,以便拓荒保潔能夠徹底的清掃。

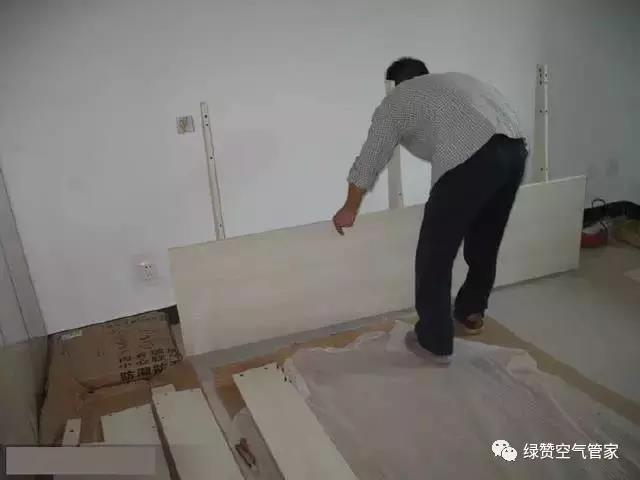

關于家具的購買時間,我的建議是,最早也要在水電路改造完成之后,這樣,選擇家具的基本尺寸范圍我們心里才大致有數。所以,有些同學在裝修還沒開始之前,已經急著把家具都訂了,個人感覺沒什么必要。

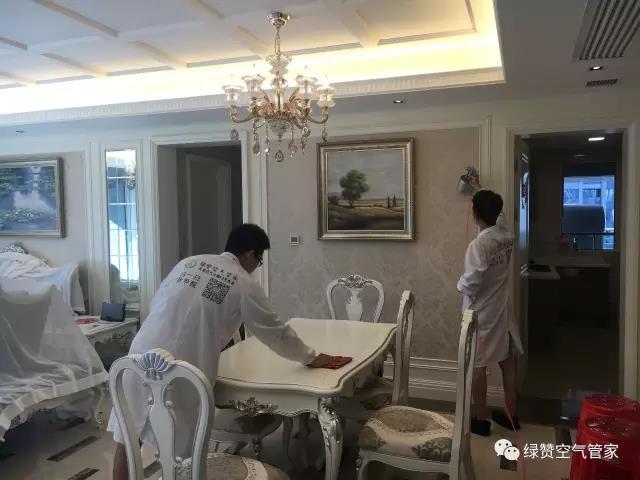

在裝修之后,隨之而來的裝修污染也要引起重視,一個健康的生活環境比什么都重要。所以,在裝修之后,一定要找一家專業空氣治理公司來治理,才能安心入住新家。
